抢抓工期攻坚冲刺!枝姚—余福110千伏线路工程预计5月底送电

枝江融媒(记者 谢阳 通讯员 易磊 刘兴玉)近日,由三送枝江分公司承建的枝姚—余福110千伏线路对接工程全面进入停电集中施工阶段。该工程是宜昌电网迎峰度夏重点工程、市经信局重点督办任务,预计5月底正式送电投运,届时将显著提升枝江电网安全稳定运行水平。

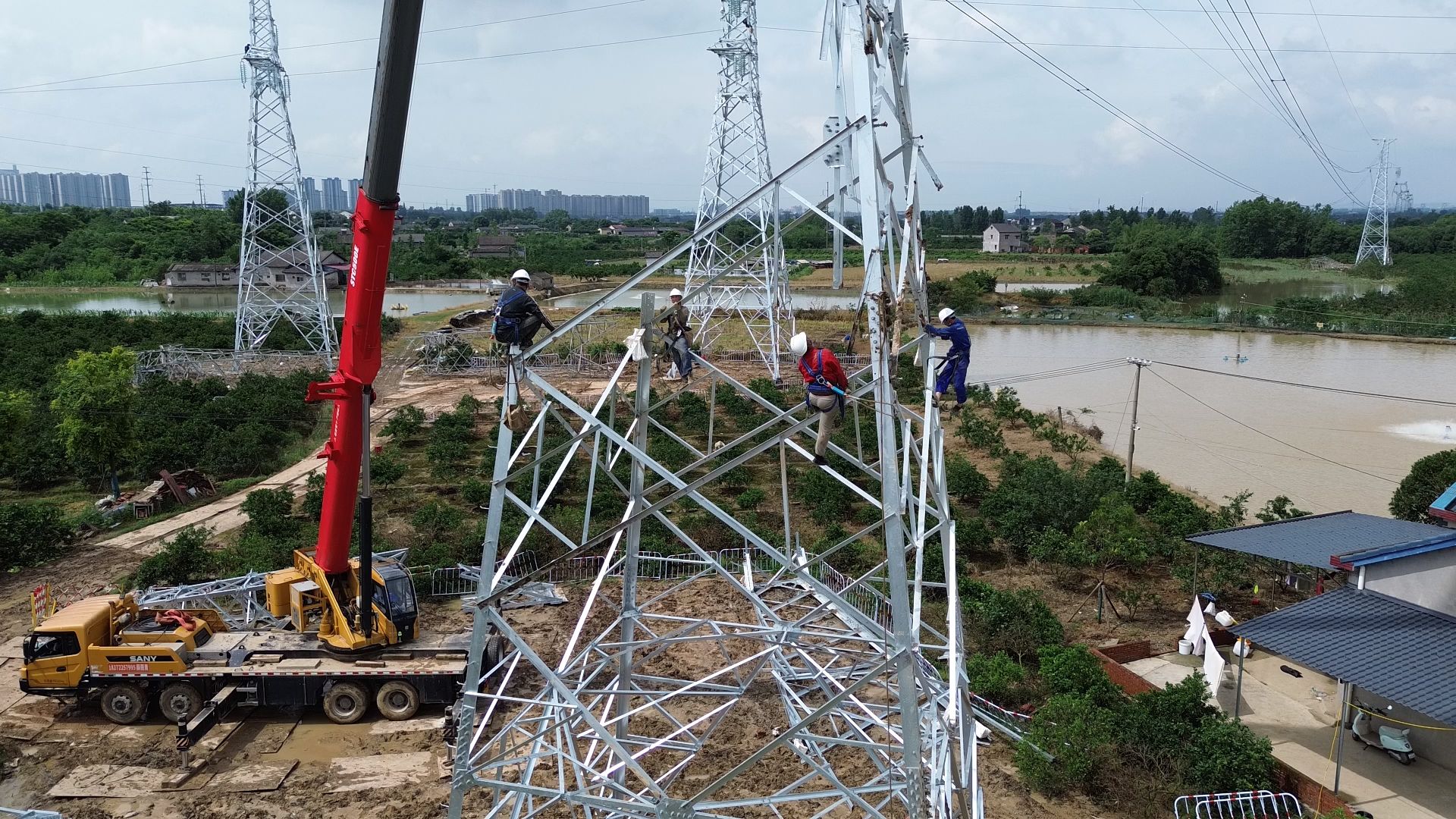

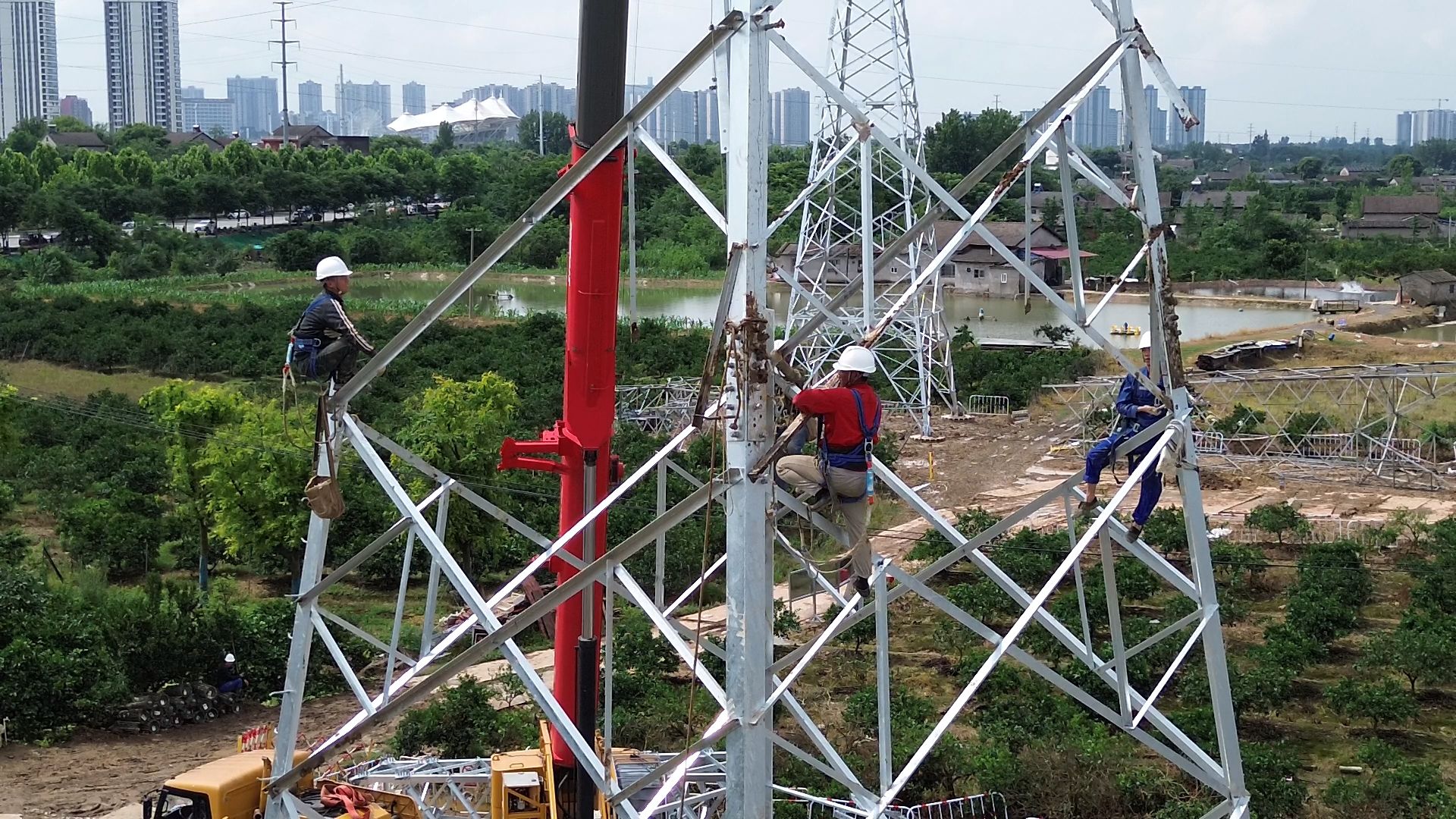

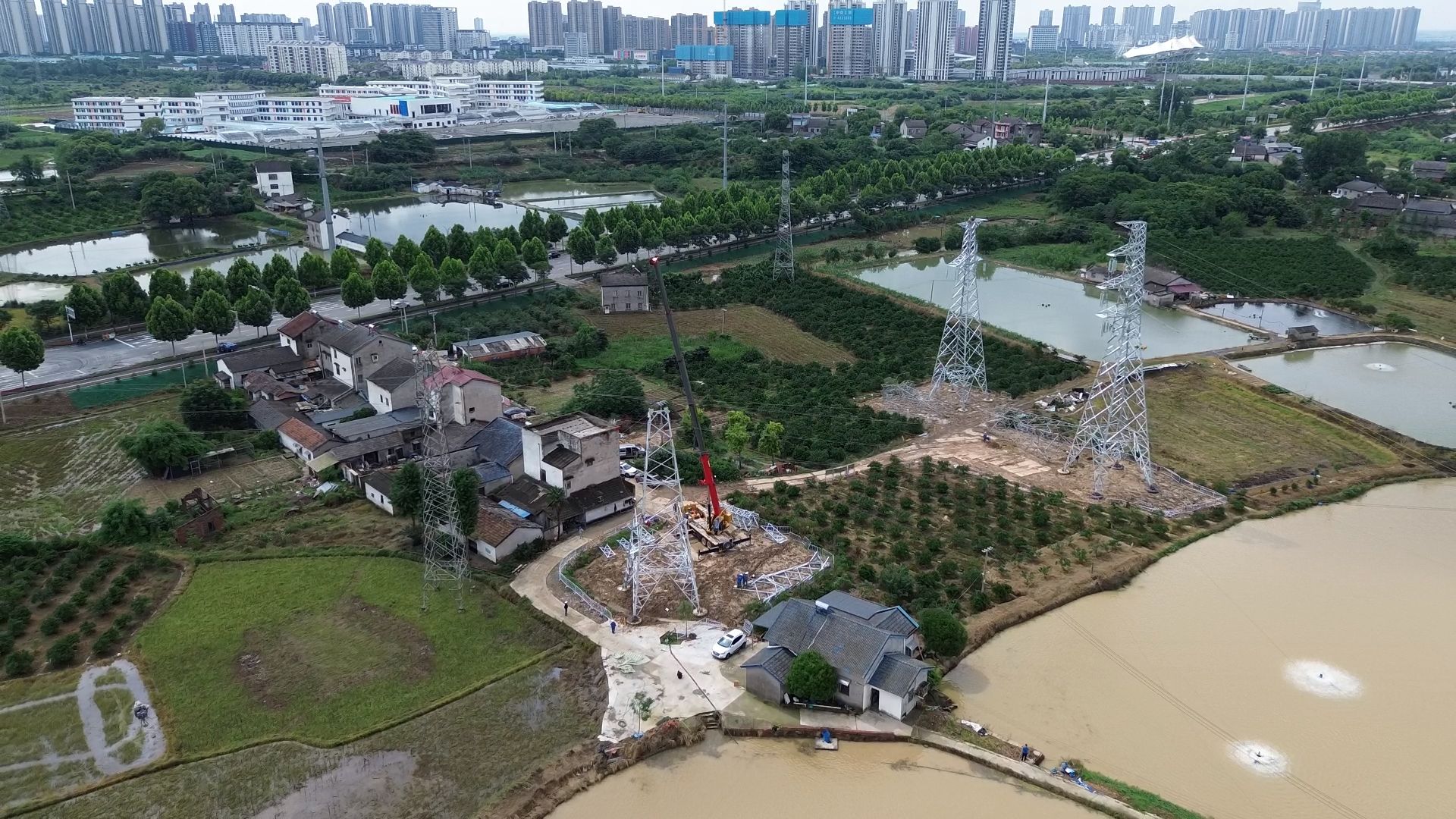

5月20日,记者在施工现场看到,大型吊车正在进行有序起吊作业,施工人员紧抓工期、各司其职,在铁塔高空开展组立施工。据悉,本次工程将对枝姚、余福两条110千伏线路实施优化对接改造,重构区域供电网架,打通220千伏枝江变与顾家店变联络通道,以缓解枝江变重载压力。

三送枝江分公司项目部副主任曹翔鄂介绍:“我们正在改造的是枝姚、余福两条110千伏线路,总共8基塔,新组立5基,拆除3基。现在已经组立4基,拆除2基,预计在5月26日送电。”

为最大限度降低施工影响,公司提前制定负荷转移方案,精准压缩停电时长。同步启动“零备用”保电模式,落实24小时专人值守,配齐应急抢修物资,全方位保障施工期间电网平稳运行。同时针对跨路、跨水系等高风险作业,实行一处一策、全程监护,保障施工安全有序推进。

该工程投运后,可消除220千伏枝江变电站单主变故障带来的五级电网风险,杜绝大面积停电隐患,有效缓解变电站重过载问题,进一步优化枝江电网结构,显著提升110千伏安福寺、余家溪片区供电可靠性,为地方夏季用电高峰安全保驾护航。
